엔지니어링 팀을 위한 실제 구성 관리 5단계 프로세스 가이드
요약
- 핵심 개념을 “산출물 연결” 관점으로 정리합니다.
- 실무에서 자주 끊기는 추적성/증적 공백을 줄이는 접근을 제시합니다.
- 변경이 발생해도 Safety Case 근거가 유지되도록 운영 루틴을 제안합니다.
한 줄 정리: 1. 실무자들의 가장 일반적인 질문부터 시작하세요.
배경과 문제
1. 실무자들의 가장 일반적인 질문부터 시작하세요.
기능 안전은 분석 기법 자체보다, 산출물 간 연결성과 변경 시점의 갱신 속도가 실무 성과를 좌우합니다. 감사/고객 리뷰는 “무엇을 했는가”보다 “근거가 연결되어 있는가”를 봅니다.
핵심 내용
1. 실무자들의 가장 일반적인 질문부터 시작하세요.
이전 구성관리 시리즈 1에서는 구성관리의 기본 개념과 중요성에 대해 다루었습니다.
많은 독자들이 다음과 같은 공통 질문을 공유했습니다.
"이제 개념을 이해했습니다. 그러면 실제 프로젝트에서는 실제로 무엇을 할까요?"
시리즈 2에서는 엔지니어링 팀에서 즉시 구현할 수 있는 실용적인 5단계 구성 관리 프로세스를 요약합니다.
여기에는 주요 체크포인트, 체크리스트, 바로 사용할 수 있는 실용적인 템플릿이 모두 한곳에서 설명되어 있습니다.
2. 문서가 완벽해도 조직이 실행에 실패하는 이유는 무엇입니까?
회사가 구성 관리 문서를 보유하고 있더라도 다음과 같은 이유로 실행이 중단되는 경우가 많습니다.
-
프로세스 절차는 존재하지만 정의된 프로세스에 따라 엔지니어링 작업이 수행되지 않습니다.
-
구성 관리자만이 변경 사항을 이해하고 개발자와 테스트 엔지니어는 이를 인식하지 못합니다.
-
문서와 실제 워크플로는 독립적으로 작동하며 동기화되지 않습니다.
반면에 구성 관리를 내부 기능으로 성공적으로 구축한 조직은 다음과 같은 특성을 공유합니다.
-
작게 시작하여 빠르게 개선하세요.
-
한 번 들으면 모든 엔지니어가 이해할 수 있는 구조를 유지합니다.
-
문서를 실제 프로젝트 워크플로우에 맞게 유지하고 과거 기록을 포함한 전체 추적성을 보장합니다.
3. 실제 엔지니어링 작업을 위한 실용적인 5단계 구성 관리 프레임워크

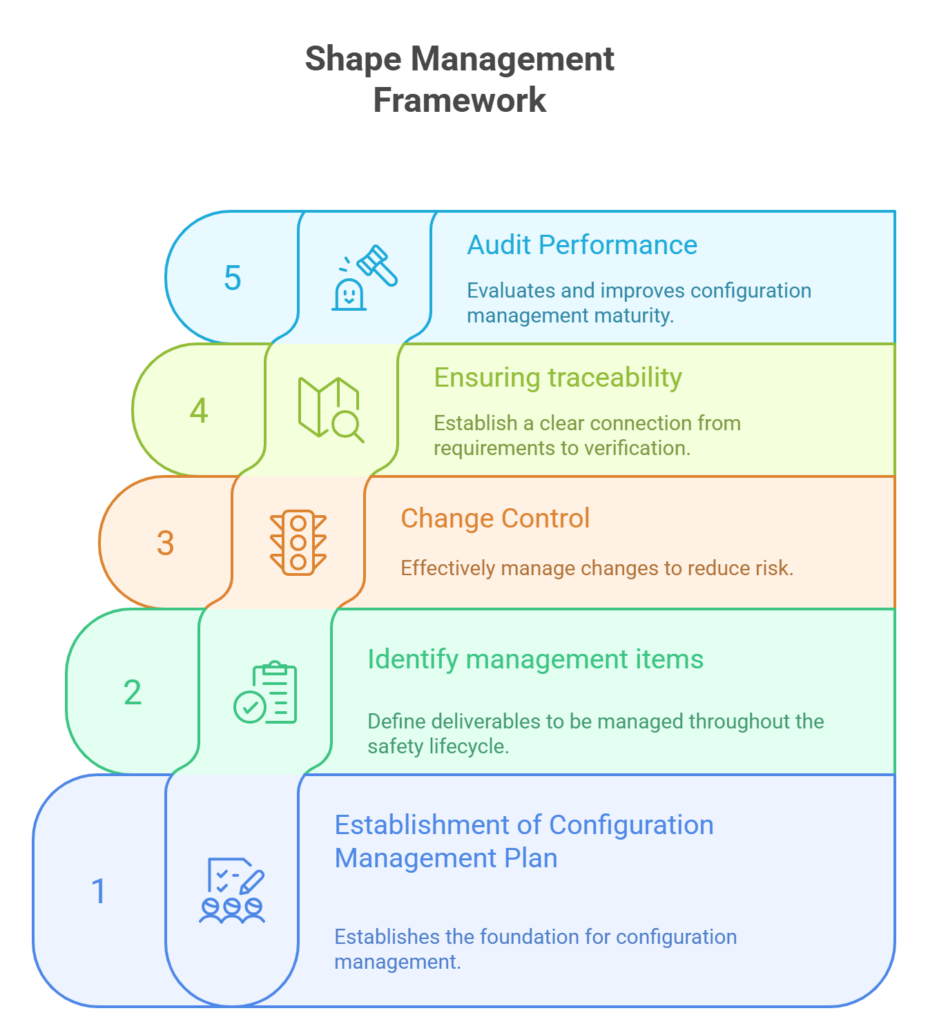

이미지 설명: (1) Shape Management Framework 928x1024: 기능 안전 개념을 설명하기 위한 참고 이미지
1단계 - 구성 관리 계획 수립(계획은 문서화 그 이상입니다)
구성 관리 계획은 ISO 26262 Part 8의 필수 요구 사항으로 정의됩니다.
그러나 문서 작성만으로는 계획이 없습니다. 계획의 실제 목적은 구성 작업이 프로젝트 내에서 실제로 어떻게 작동할지에 대한 팀 수준의 합의입니다.
계획의 핵심 요소
범위 정의
다음을 명확하게 분류하세요.
-
구성 관리를 적용하는 프로젝트
-
어떤 작업 산출물을 관리해야 하는지
-
통제에서 제외되는 아티팩트
구성 관리 조직 및 역할 구조
구성 활동에 대한 조직 경계, 책임 및 권한을 정의합니다.
명명 및 버전 식별 규칙
실용적이고 널리 사용되는 엔지니어링 패턴:
[프로젝트 코드][아티팩트 유형][모듈 이름]v[버전][날짜].확장
예:
CM01_SRS_BrakeModule_v1.0_20251127.xlsx
- 기준선 정의
공식 검토 및 승인 흐름을 통해 기준점을 지정하고 확인된 버전을 참조 기준점으로 표시합니다. - 도구, 일정, 상태 및 변경 내역 관리 정책
-
도구가 정의되어 있고 프로젝트 요구 사항과 호환되는지 확인하세요.
-
예약, 기록 로깅, 버전 상태 및 보관에 대한 정책 설정
1단계 체크리스트
-
이슈 범위가 모든 프로젝트 구성원과 공유되었습니까?
-
모든 팀이 동일한 명명 및 식별 규칙을 적용하고 있습니까?
-
문서 보관 위치, 기준, 승인 규칙이 합의되었습니까?
2단계 - 관리 대상 식별
안전 수명주기 전반에 걸쳐 생성된 모든 주요 작업 제품과 엔지니어링 결정 증거는 구성을 통해 관리되어야 합니다.
제어할 아티팩트 예시
-
요구사항 사양
-
디자인 설명
-
테스트 사례 및 결과
-
안전 계획 및 안전 사례
-
의사결정 회의 기록
-
매뉴얼 및 지침
-
릴리스 버전
-
변경 내역 로그
2단계 체크리스트
-
누락된 유물이 있나요?
-
각 작업 산출물 업데이트 책임에 소유권이 할당되어 있습니까?
-
버전은 정기적으로 최신 상태로 유지됩니까?
3단계 - 제어 변경 흐름
변화 자체는 자연스러운 일이다. 그러나 통제되지 않은 변경은 안전 위험, 실패 위험, 인증 위험이 됩니다.
일반적인 통제되지 않은 변경 실패 사례
-
개발자가 코드를 수정하지만 팀은 이를 인지하지 못해 출시 후 시스템 오류가 발생합니다.
-
테스트 팀은 업데이트를 받지 못했기 때문에 오래된 테스트 사례를 반복합니다.
-
출시 후 장애가 발생하지만 이력 추적이 부족하여 근본 원인 분석이 불가능합니다.
안전 영향 분석(모든 변경에 대해 필수)
-
실패 모드가 변경됩니까?
-
안전 목표가 영향을 받나요?
-
안전 메커니즘이 영향을 받나요?
-
추가적인 안전 조치가 필요합니까?
즉시 복사 가능한 변경 요청 템플릿
| 목 | 설명 |
|---|---|
| 아이디 변경 | CR-YYYY-001 |
| 대상 변경 | 문서 / 디자인 / 코드 / 시스템 |
| 변경 이유 | 배경 및 문제 설명 |
| 설명 변경 | 세부 수정 |
| 영향 분석 | 안전 영향 및 위험 영향 |
| 우선 사항 | 심각/높음/중간/낮음 |
| 소유자 | 실행 책임 |
| 일정 | 구현 종료 |
| 상태 | 초안/승인됨/보관됨/기타 |
구성 작업은 변경 요청 → 검토 → 승인 → 구현 → 재검증 → 기록 로깅의 흐름을 반복합니다.
4단계 - 추적성을 핵심 기능으로 구축
감사 및 인증 평가에는 항상 다음 질문이 포함됩니다.
"이 요구 사항은 어떻게 설계되고 코드에서 구현되었으며 테스트에서 검증되었습니까?"
추적성이 누락된 경우 잘못된 대응
-
"어딘가에 있을 텐데…"
-
"내 생각엔 우리가 그걸 테스트한 것 같은데..."
-
"다시 확인해볼게…"
결과: 감사 실패 또는 평가 실패.
추적성이 존재할 때 강력한 벤치마크 대응
REQ-001은 DES-005에서 설계 → MOD-010에서 구현 → TC-025/026에서 검증되었습니다.
(그리고 추적성 매트릭스가 즉시 제시됩니다.)
증거를 검색하고 설명하는 기능은 구성 성공을 즉각적으로 입증합니다.
5단계 - 성숙도 게이트로서의 감사
감사 실행 시 구성 성숙도가 분할됩니다.
-
시스템이 안전 요구 사항을 충족합니까?
-
감사 빈도가 정의되어 있습니까?
-
감사 소유권이 할당되어 있나요?
-
장애 검증은 모듈별로 이루어지나요?
4. 성공을 위한 세 가지 핵심 운영 원칙
-
완벽을 너무 일찍 시도하면 실행이 실패합니다.
-
한 사람만 소유하면 구성이 실패합니다.
-
현실이 업데이트되면 문서도 업데이트되어야 합니다.
이러한 원칙을 따르면 버전 기록 관리 → 추적성 → ISO 감사 준비를 위해 팀이 자동으로 준비됩니다.
5. 조직이 Hermes 솔루션의 구성 관리를 신뢰하는 이유
Hermes Solution의 전문 지식은 다양한 산업 분야에서 10년 이상, 100개 이상의 성공적인 ISO 컨설팅 및 프로젝트 경험에서 비롯됩니다.
다음을 위한 산업별 구성 전략:
-
자동차(ISO 26262)
-
비행
-
반도체
-
산업용 임베디드 시스템
이 접근 방식의 차이점

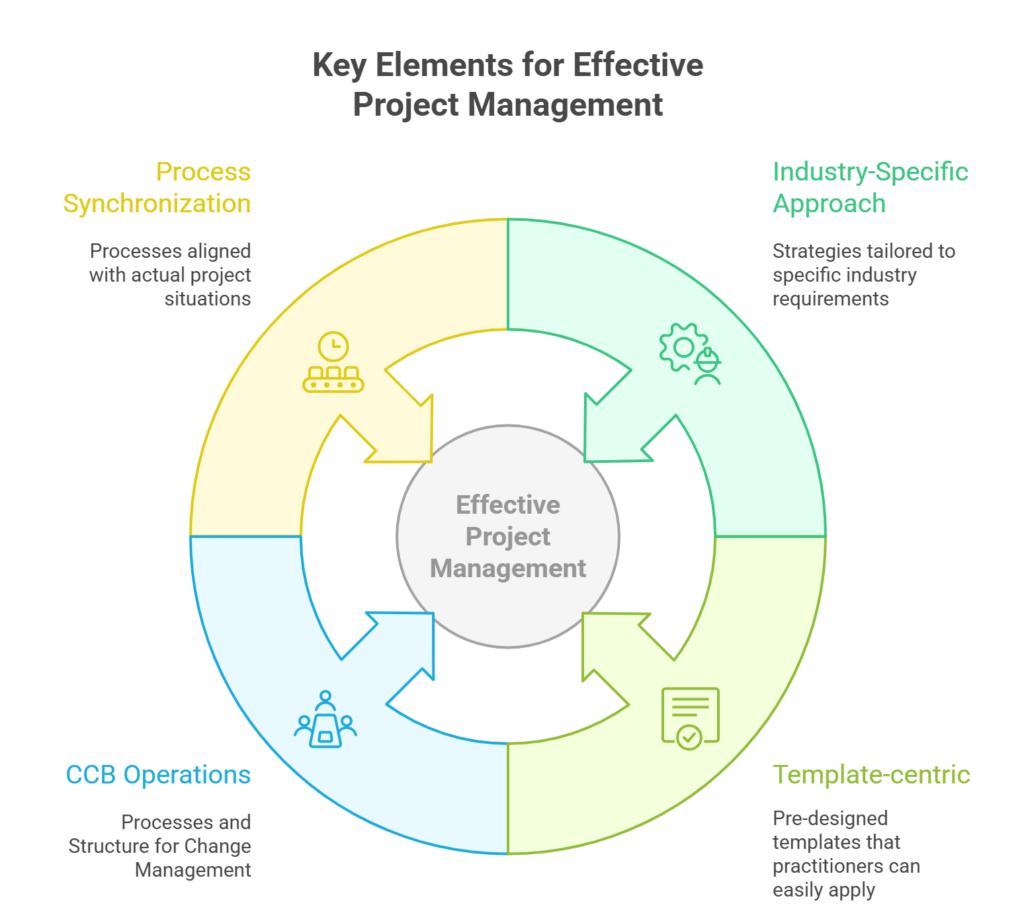

이미지 설명: (1) Key Elements for Effective Project Management 1 1024x919 1: 기능 안전 개념을 설명하기 위한 참고 이미지
-
실무자가 즉시 적용할 수 있는 템플릿
-
CCB 프로세스 및 구성 문화 설계 포함
-
문서 기반 트리거 아키텍처
-
실행 및 문서화는 동기화된 상태로 유지됩니다.
-
실제 엔지니어링 팀을 위한 기준 및 변경 제어 흐름 설계 지원
헤르메스 솔루션은 문서 전용 구성을 구축하지 않습니다.
문서가 엔지니어링 트리거가 되는 구성을 구축합니다.
6. 결론 - 실제 구성은 실무자에게 다르게 느껴집니다.
여기서 소개하는 5단계 방법은 이론적인 문서 가이드가 아닙니다.
실행 중심의 엔지니어링 현실 가이드입니다.
-
변경 즉시 요청 → 안전영향분석 → 동의 → 구현 → 검증 → 이력이 발생합니다.
-
추적성은 문서 아키텍처 설계에서 비롯됩니다.
-
감사는 문서 검토보다 실행을 평가합니다.
성공은 다음과 같이 정의할 수 있습니다.
누구나 이력을 통해 이해하고, 적용하고, 추적할 수 있는 구성입니다.
7. 시작할 준비가 되셨나요?
별도의 문서작업, 별도의 프로젝트 실행작업이 아닌, Hermes Solution과 함께 트리거 중심의 프로세스 구조로 구성을 구축합니다.
다음 포스팅은 형상관리에 이어 문서관리 프로세스 가이드로 돌아오겠습니다.
실무 적용 가이드
- Item/기능 경계를 명확히 하고 HARA 범위를 고정합니다.
- Safety Goal→요구사항(HW/SW)→검증 케이스를 양방향으로 연결합니다.
- 설계 변경 시점마다 SPFM/LFM/PMHF와 근거 산출물을 함께 갱신합니다.
체크리스트
- Safety Goal과 검증 케이스가 1:1로 추적되는가?
- 변경 이력(누가/언제/왜)과 승인 근거가 남아 있는가?
- Safety Case 제출 시 “근거 묶음”을 즉시 생성할 수 있는가?
마무리
정리하면 기능 안전은 “완벽한 문서”보다 “연결된 근거와 빠른 갱신”이 품질을 만듭니다. 팀이 반복 가능한 운영 패턴을 갖추는 것이 장기적으로 가장 큰 비용 절감으로 이어집니다.
